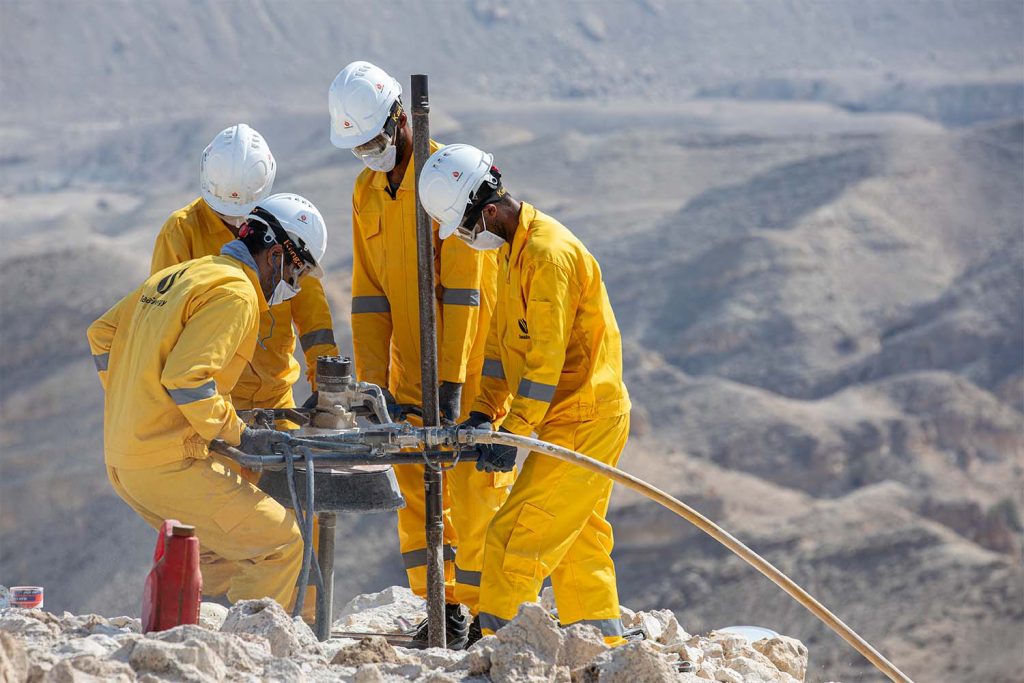

به گزارش روابط عمومی انرژی دانا؛ پروژه لرزهنگاری دو بعدی آفتاب در استان بوشهر که به دلیل توپوگرافی بسیار دشوار، گرمای سوزان، رطوبت بالا، مسیرهای صعبالعبور و موقعیت بنبست جغرافیایی بهعنوان یکی از سختترین پروژههای لرزهنگاری تاریخ کشور شناخته میشد، با موفقیت و بدون حادثه جدی توسط کسبوکار حفاری ژئوتکنیک انرژی دانا به پایان رسید.
این پروژه به کارفرمایی شرکت خدمات مهندسی نفت کیش (KPE) و کارفرمای اصلی مدیریت اکتشاف شرکت ملی نفت ایران اجرا شد. حجم عملیات شامل حفاری ۶۰۰۰ چاله لرزهنگاری بود.
پیش از ورود حفاری ژئوتکنیک انرژی دانا، کارشناسان دو بار لاینهای پروژه را بررسی کرده و بهدلیل راندمان پایین، فرسودگی احتمالی تجهیزات و پراکندگی زیاد گروهها در پروژه دوبعدی، ورود به آن را توصیه نکرده بودند. با این حال، کسبوکار حفاری ژئوتکنیک انرژی دانا در تاریخ ۲۸ بهمن ۱۴۰۳ رسماً وارد پروژه شد و اولین گروه خود را روی لاین ۲۷ مستقر کرد.
تا ۷ اسفند ۱۴۰۳ تعداد گروهها به چهار گروه فرمانی دستی و یک گروه تراکتوری HY-100 رسید، اما مشکلات راهسازی و پیادهسازی نقاط، پیشرفت را کند کرد. در میانه اردیبهشت ماه دو دستگاه حفاری فرمانی دیگر اضافه شد و تعداد کل دستگاهها به ۷ رسید. این تعداد تا پایان شهریور فعال ماند و از مهرماه دستگاه HY-100 به پروژه هندیجان منتقل شد. در نهایت پروژه با ۴ دستگاه حفاری فرمانی به اتمام رسید.
دستاوردهای کلیدی پروژه:
- کمک مؤثر به اتمام محدودههای سخت خورموج و شنبه برای کارفرما (KPE)
- نخستین همکاری مستقیم ژئوتکنیک با KPE در نقش پیمانکار حفاری ژئوتکنیک
- حفظ تولید مستمر در گرمترین نقطه کشور و سختترین شرایط عملیاتی
- ثبت رکورد ایمنی: بیش از ۸۷٬۰۰۰ نفرساعت کار بدون حادثه جدی
- بیش از ۳۰٬۰۰۰ دقیقه آموزش HSE و بیش از ۱٬۵۰۰ ساعت بازدید میدانی واحد ایمنی
مدیران حفاری ژئوتکنیک انرژی دانا این پروژه را «آزمونی واقعی از تابآوری و توان عملیاتی» توصیف کردند و تأکید داشتند که سرعت عمل بالا، مدیریت چابک و پشتیبانی بیوقفه همزمان با اجرای سه پروژه دیگر، از عوامل اصلی موفقیت بوده است.
پایان پروژه آفتاب نهتنها یک دستاورد فنی وعملیاتی، بلکه نقطه عطفی در سابقه همکاری حفاری ژئوتکنیک با شرکتهای بزرگ نفتی به شمار میرود.
